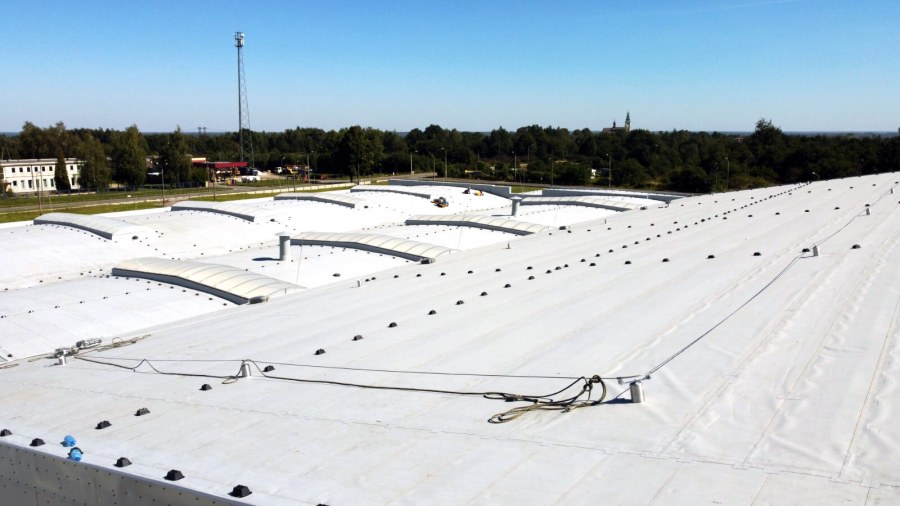

Renowacja dachu przemysłowego krok po kroku – jak przebiegają prace

Renowacja dachu przemysłowego krok po kroku – jak przebiegają prace

Renowacja dachu przemysłowego przebiega w czterech etapach: diagnoza i przegląd, przygotowanie oraz osuszenie podłoża, ułożenie nowego pokrycia i odbiór szczelności. Najwięcej zależy od pierwszego etapu, bo pominięta wilgoć w podłożu wraca jako przeciek.

Przegląd i diagnoza stanu dachu

Wszystko zaczyna się od diagnozy. Ekipa sprawdza pokrycie, obróbki, wpusty i spadki, a wilgotność podłoża mierzy się przyrządem albo odkrywką, bo to, co dzieje się pod papą, decyduje o całej renowacji. Ten etap wygląda niepozornie, a rozstrzyga, czy dach wystarczy odświeżyć, czy trzeba go częściowo rozebrać.

Diagnoza decyduje też o doborze technologii. Inny system położy się na suchym, równym podłożu, inny tam, gdzie trzeba ratować zawilgocone fragmenty i korygować spadki. Wykonawca, który zaczyna od rzetelnego przeglądu, dobiera rozwiązanie do dachu, a nie dach do rozwiązania, które akurat ma w ofercie. To pierwszy moment, w którym widać klasę ekipy.

Dobrze przeprowadzona diagnoza kończy się dokumentem, nie ustną opinią. Mapa uszkodzeń, pomiary wilgotności i zdjęcia detali dają podstawę do wyceny i punkt odniesienia na później. To także ochrona dla inwestora: wiadomo, w jakim stanie był dach przed pracami i za co dokładnie się płaci, zamiast polegać na ogólnym wrażeniu ekipy.

Przygotowanie podłoża i naprawy

Drugi etap to przygotowanie. Powierzchnię się czyści, pęcherze i odspojenia wycina, mokre fragmenty ocieplenia wymienia na suche, a spadki w razie potrzeby koryguje klinami. Dopiero na zdrowym, suchym i równym podłożu ma sens układanie nowego pokrycia. Skrócenie tego etapu to najczęstsza przyczyna przecieków wracających po roku.

Przygotowanie podłoża jest etapem najmniej widocznym i najczęściej skracanym pod presją czasu. Tymczasem to właśnie tu zapada los całej renowacji: pominięta wilgoć czy nierówny spadek wrócą jako przeciek niezależnie od jakości membrany na wierzchu. Dobry wykonawca nie ukrywa tego etapu, tylko pokazuje go inwestorowi, bo wie, że za rok to on będzie rozliczany.

Na tym etapie odtwarza się też prawidłowe spadki, jeśli woda gdzieś zalegała. Kliny spadkowe z twardej izolacji kierują ją do wpustów, zamiast pozwalać jej stać w kałużach. To moment, w którym renowacja naprawia pierwotny błąd projektowy starego dachu, a nie tylko przykrywa jego skutki nową warstwą pokrycia.

Układanie pokrycia i odbiór szczelności

Na końcu układa się nową hydroizolację i odtwarza obróbki na krawędziach, kominach i wpustach. Po zakończeniu prac dach się sprawdza wizualnie, a przy membranach często próbą szczelności złączy. Odbiór to nie formalność, tylko moment, w którym wychodzą niedoróbki na detalach, zanim przykryje je pierwszy deszcz.

Odbiór warto potraktować jako element umowy, nie uprzejmość. Spisany protokół, zdjęcia detali i ewentualna próba szczelności dają zakładowi punkt odniesienia, gdyby coś poszło nie tak w okresie gwarancji. To także dyscyplina dla ekipy: świadomość, że dach zostanie sprawdzony, sama w sobie podnosi staranność wykonania obróbek i złączy.

Po odbiorze warto od razu ustalić zasady późniejszych przeglądów. Krótka kontrola raz czy dwa razy w roku, zwłaszcza po zimie, wyłapuje drobiazgi, zanim urosną do awarii. Dach z planem przeglądów dożywa deklarowanej żywotności; ten zostawiony sam sobie po odbiorze zwykle psuje się szybciej, niż wynikałoby ze specyfikacji materiału.
